腾讯数据中心机房建设

项目背景

腾讯是中国最大的互联网综合服务提供商之一,也是中国服务用户最多的互联网企业之一。QQ微信/WeChat已荣升为社交和通信服务的两大霸王, 腾讯网腾讯新闻腾讯视频使其更加多元化的服务用户。而这些都对腾讯的数据中心的容量,传输带宽和处理能力提出了更高的要求。微信出海、游戏出海以及全球投资,更使腾讯迈进国际市场,建设安全稳定的数据中心机房成为了项目发展的重要根蒂。


准备阶段

201812月,我司项目人员赴深圳开会学习,了解项目详情及工期,学习腾讯机房布线施工工艺及标准。

 布线流程

  由机房面积确定工作区信息点数量,对布线结构进行合理设计。采用两级布线,水平子系统和干线子系统。将FD(楼层配线设备)放置机房信息点密集的主机室,经过交换机后,再通过主干线路连接到网络室。为使系统带宽具有更高能力,此次我们选用超六类网络跳线。

·布放光纤

布放应自然平直,不得产生扭绞、打圈等现象,也不应受外力的挤压和损伤;在遇到桥架下线时不能采用90度弯折,需要有斜面或圆弧作为过度;光纤布放完成后结合网络设备调试,并对线槽下线口至机柜口间加装软管保护。

·布放管理网线

根据点位连接图,管理网线应从各个远机柜至核心机柜;按照管理网线做线序进行水晶头制作并测试,提交测试报告。

·布放网线

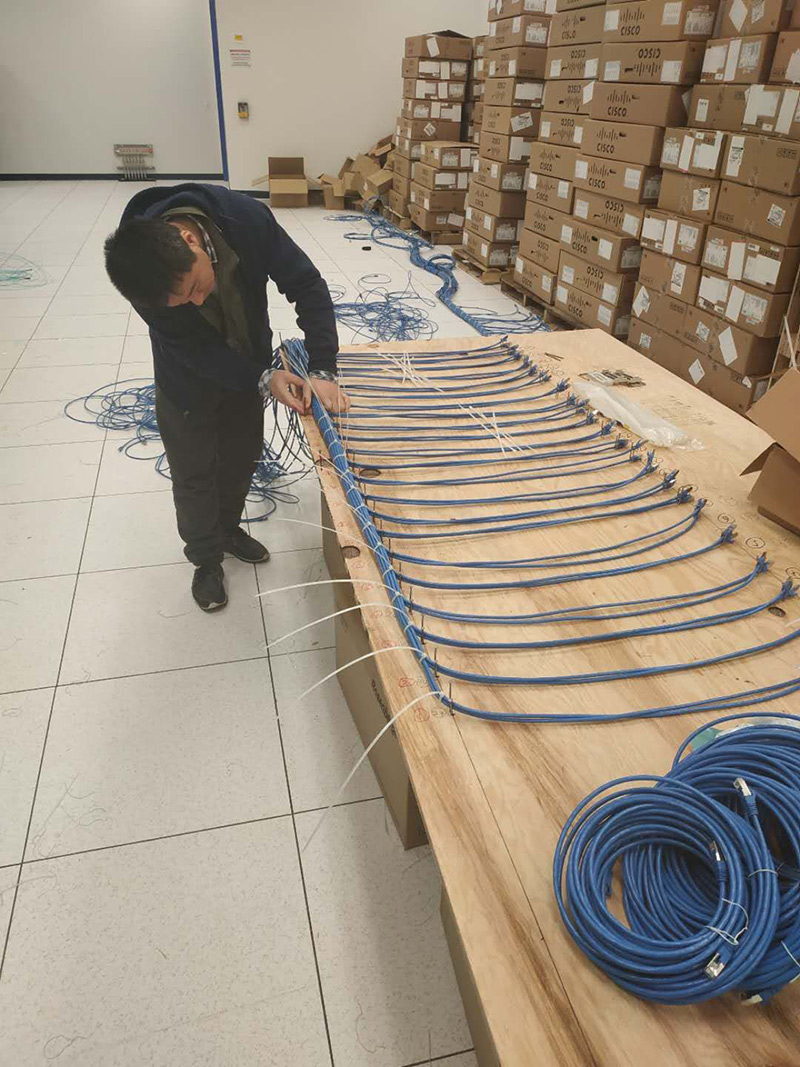

按照位置顺序从下至上进行安装,机柜内服务器至交换机布线。机柜内网线成捆,且从线缆内部至外部,要求管理网网线在最内部,其次是外网网线,最后是内网网线;固定好主缆,要求主缆所有绑扎点间距均匀,线缆垂直无缠绕;跨机柜布线时,线缆主缆需要跨越多个机柜,需要使用机柜上方弱电走线架。扎带扎好后,应将多余部分齐根平滑剪齐,在接头处不得留有尖刺。

·安装理线器

理线器需水平安装并与方孔立柱牢固连接,与机柜连接件需使用配套螺丝,不能使用扎带;理线器安装于交换机下方,不能有间隔或空隙。

·布放电源线

机柜内电源线与弱电线缆分侧走线,距离应保持在30mm以上,避免干扰网络传输信号;电源线端接至PDU后,不应阻挡设备的安装推入,尤其是后拔插的服务器机架更应注意。

·贴标签

对于光纤标签的颜色,需根据光纤的功能进行具体的划分。此次项目IDC机房的光纤可以分为三类,出口光纤,IDC内互联光纤以及跨IDC互联专线光纤。贴标签时需注意标签的方向和位置,方向不能贴反,位置需按照客户方要求进行实。

·清理卫生

项目实施完成后,应对实施现场进行彻底卫生清理,清理后应满足:机柜内、机柜底部没有项目实施遗留的标签、扎带残留,机房防静电地板不得有不干胶或者任何标签胶的污渍;通风顶棚需进行恢复,要保证所有顶棚配件齐全,无配件丢失或者安装不到位的情况。


项目实施

科学管理

  以科学管理办法安排各工序的施工作业计划,以总进度为提纲,部署月、旬、日的详细计划和主要工期节点,合理安排人员,材料设备进场,科学调控各工种间配合,实现分段并进、平等流水、立体交叉作业,做到各负其责,确保政令畅通和协调有力。

有效沟通

  项目任务量的分配、进展及问题通报应从项目启动实施到项目收尾每天进行,当天的工作量、生产效率及次日实施计划需与客户方进行详细沟通、汇报,并以书面邮件的形式提交客户方。及时呈告施工进度与有效解决施工问题。

尽然有序

  现场工勘报告及项目文档需环环相扣,缺一不可。施工工具的管理,由于该项目属于大型项目,涉及多个厂商在同一时间进行实施,施工方需将自己的物料进行汇总、贴好属于施工方自己的标识标志,以免发生物料混用、错拿导致的丢失。



效果和总结

  项目得到了客户方的一致好评。通过专业品质和现场服务保证了工期和安装的质量,最终确保了数据中心机房按时投入使用。此次项目也为传晨科技公司在数据中心机房综合布线领域积累了更多的经验,并成功加入客户方海外采购列表,有效提升了传晨科技品牌影响力。




解决方案 更多 >
热门案例 更多 >
相关案例
无线和移动网络

传晨科技全数字化网络架构 正在改变 IT 部门、企业,乃至整个行业的工作方式。

输入您的电话,我们即刻给您回电

暂不需要
010-86399805

总机服务:010-86399805

手机:18001313928

公司地址:

北京市朝阳区四惠东龙源文化创意园A座403

版权所有©传晨科技2006-2024 京ICP备09065444号-2
